为积极响应市委、市政府号召,全面推进综合管廊建设进度,伟德国际betvlctor1946在全市范围内率先将综合管廊引入基础设施建设领域。2017年12月,我市首个实施综合管廊施工的基础设施项目——西站南路综合管廊工程启动建设;2018年1月,栗塘路综合管廊工程开工。
由于新增综合管廊施工将使得原已完成道路部分工程量废弃以及增加管廊工程施工措施费用,导致概算调整。为便于下一步工作开展,完善财政、审计程序,1月31日下午,伟德国际betvlctor1946建设公司邀请市财评中心副主任周文平前往武广片区西站南路、栗塘路两个项目综合管廊施工现场查看建设进展,并在现场踏勘后,在建设公司会议室向财评中心进行了专项汇报。
在详细了解项目综合管廊前期手续办理及施工情况后,周文平建议伟德国际betvlctor1946建设公司尽快办理综合管廊的政府批复,抓紧完善废弃工程量确认内部流程,及时与财政、审计、发改等部门沟通,同步完善审批流程。

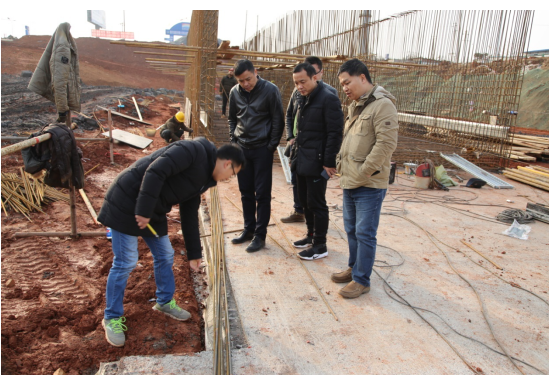

综合管廊专项会议现场
西站南路综合管廊工程,线路总长约2260米,起点为湘芸路,终点为湘江大道。设计使用年限为100年,安全等级为一级,本项目地下综合管廊工程全线管廊为双舱断面,位于西站南路中央绿化带、机动车道下方,遇桥梁段从桥梁下穿行。内设人行检修通道,综合舱拟容纳的管线包括10 KV电力、通信、给水、中水、再生水等城市工程管线。高压舱容纳管线为110KV、220KV高压电力。

西站南路综合管廊施工现场
在2017年12月25日接到开工通知后,西站南路施工方在三天之内便组织近100人投入到管廊施工作业中,伟德国际betvlctor1946建设公司实行三天一调度,监理和施工方坚持每日向建设方和投资方汇报工作进展情况。在各方努力下,K0+027~K1+460段已全面开展施工工作,管底高程已基本填筑或开挖到位,其中K0+027~K0+577和K1+100~K1+280段垫层已全部完成,底板已完成约300米,部分标准段主体结构已全部完成。下一步将按5月31日完工K0+027~K1+487段倒排工期计划,科学调度,在确保安全和质量的前提下,以最合理的投资额完成施工任务。
栗塘路综合管廊新建工程设计范围为西站南路至王家坪变电站,全长约1850米。管廊为单舱断面,布置于道路中央分隔带下方,以中央绿化带中心线定位综合管廊的中心线,容纳220KV高压、110KV高压电力管线。
2018年1月13日栗塘路综合管廊开工后,一标已完成管廊基坑土石方约52000m3,垫层150m、防水层570m2;二标已完成K1+080-K1+760段综合管廊基坑土石方约55000m3,基坑边坡挂网喷浆支护约5000m2,垫层完成约40m。下一步将完成栗塘路综合管廊的施工组织设计、基坑开挖及支护专项施工方案、安全专项施工方案等方案编制审批;完善炎帝大道全封闭的交通组织方案、公交车绕行方案、市政道路破除的相关手续,计划2018年2月25日封路,两个月时间完成炎帝大道交叉口的施工任务并恢复原状;编制施工进度总计划并严格按进度计划组织施工,确保在2018年5月31日前完成综合管廊的主体施工任务。
图文/伟德国际betvlctor1946建设
